48天!山西建投建工集團學府智能停車樓項目鋼結構主體結構完成

來源: 時間:2020-09-22 09:31:19 [ 打印 ] [ 關閉 ]

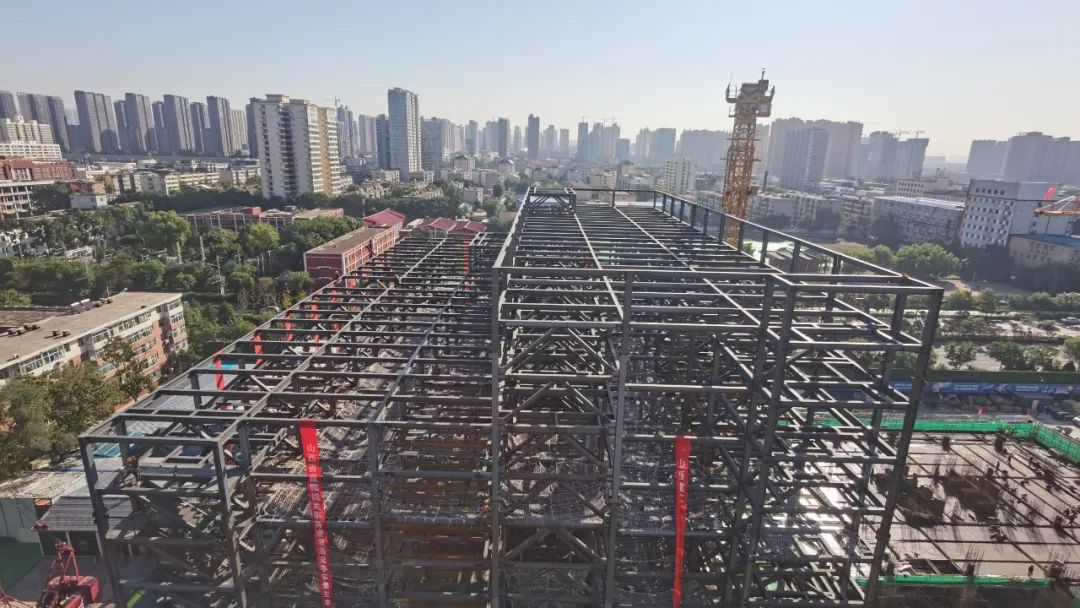

9月18日,隨著最后一根鋼梁安裝就位,標志著山西建投建工集團學府智能停車樓主體鋼結構安裝完成。僅用48天完成主體鋼結構5038個構件安裝任務,再次按下項目建設“快進鍵”,跑出山西建工“加速度”。



太原的8月驕陽似火,中午氣溫高達35℃,鋼構件表面溫度更是上升到了50多度。因為主體采用鋼結構形式,無樓層板,所以工人安裝梁柱、上下工作面、水平行走全部是身處高空四面臨邊,沿著鋼柱或者鋼梁運動。但為了按期完工,集團公司全體項目施工人員迎難而上、日夜奮戰在項目一線。





在項目建設過程中,為保證工程進度,項目成立指揮部,采用24小時倒班制保生產、抓進度,積極協調生產資源,通過有序分解工期、倒排進度、嚴控節點,相繼克服了地處市中心、工期緊張、施工場地狹小、工人返崗難、機械設備少、防疫任務重等不利因素,提前完成目標任務。



本工程地上建筑面積13115.91㎡,南區6層(13層停車位),北區5層(11層停車位),建筑高度為38.75米,主體結構共計5038個構件。根據每個構件安裝至少需要30到60分鐘計算,項目部集中組織了5臺大型汽吊和1臺塔吊輔助;為保證梁柱節點的精準施工,集團公司牽頭建立項目BIM管理平臺,鋼結構在施工中采用BIM三維可視化功能,輔助深化設計、碰撞檢查、施工工藝及方案模擬,跟蹤管理進度計劃,將現場平面進行合理規劃,確保BIM模型深化達到最優程度。
面對現場安裝的諸多瓶頸,安裝方式采用“葡萄串”式吊裝,一臺機械多套吊裝帶,增加單次吊裝數量,提高機械吊裝效率;施工現場精細到每個構件吊裝前只佩戴一顆高強螺栓,以減少高空作業人員的重復工作。其間,為保證工程安全,內外安全防護網隨著施工進度隨層跟進,全力打造平安工程。

下一步,學府智能停車樓項目將全面轉入智能停車設備及幕墻安裝階段,山西建投建工集團項目全體人員將不辱使命,繼續發揚建工鐵軍精神,用行動踐行“12368”戰略行動方針,用成績彰顯契約精神和履約意識,為集團公司的品牌和榮譽再戰再勝。
